<delect id="wccm2"></delect>
    <big id="wccm2"><progress id="wccm2"></progress></big>
    <track id="wccm2"></track>

    <s id="wccm2"><dfn id="wccm2"><option id="wccm2"></option></dfn></s>
    1. <span id="wccm2"></span>

    2. <strike id="wccm2"><blockquote id="wccm2"></blockquote></strike><s id="wccm2"><dfn id="wccm2"><option id="wccm2"></option></dfn></s>
      <strike id="wccm2"><listing id="wccm2"></listing></strike>

      <label id="wccm2"></label>

    3. 二次結構砌體工程質量通病防治,抓緊收藏

      欄目:專業資訊 發布時間:2022-05-13 來源: 建設監理 瀏覽量: 1054
      分享到:
      二次結構砌體工程質量通病原因分析及防治措施

      二次結構砌體工程質量通病防治,抓緊收藏

      建設監理 2022-04-28

      砌體工程-工序間隔時間不符合規定,導致出現質量問題

      原因分析

      墻體砌筑時未按照相關規范對工序間隔時間要求進行施工。

      防治措施

      1.砌筑時,普通混凝土小型空心砌塊、輕集料混凝土小型空心砌塊、蒸壓加氣混凝土砌塊和蒸壓粉煤灰磚的產品齡期不得少于28d。

      2.非承重砌體應分次砌筑,每次砌筑高度不應超過1.5m,待前次砌筑砂漿終凝后,再繼續砌筑。日砌筑高度不宜大于2.8m 。

      砌體工程--砂漿攪拌合無計量,未用砂漿攪拌機,隨意添加外加劑

      原因分析

      ① 未按砂漿配合比計量,拌合時采用體積比。

      ② 拌合機械用臥式拌合機。

      ③ 在水泥砂漿中摻加砂漿王且無試驗室出具的試配報告,降低了砂漿的強度。

      防治措施

      ① 砂漿現場拌合應嚴格按配合比、重量比計量;砂漿攪拌必須在現場的攪拌站進行,不得在樓層上攪拌。

      ② 采用立式砂漿拌合機,摻用有機塑化劑的砂漿,拌和時間為3~5min,隨拌和隨用,時間控制在3h內用光,嚴禁使用過時灰。

      ③ 在滿足砂漿和易性的條件下,控制砂漿的強度而摻加塑化材料后應適當的調整水泥用量(凡在砂漿中摻入有機塑化劑、早強劑、緩凝劑、防凍劑等應有試驗室出具的試配報告,方可使用;抹灰砂漿不允許添加塑化劑)。

      ④ 不得用增加砂漿王摻量方法來改善砂漿的和易性。

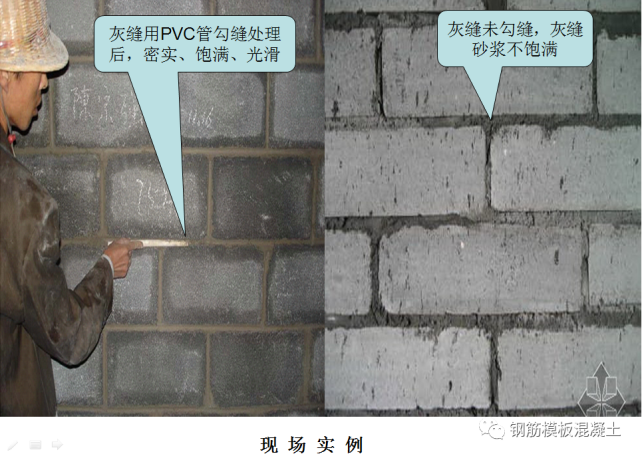

      砌體工程--砌體砂漿不飽滿

      原因分析

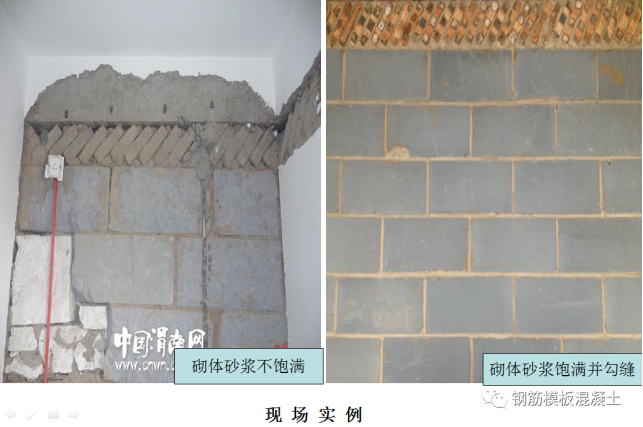

      1)砂漿和易性差,操作者用大鏟和瓦刀鋪刮砂漿后使底灰產生空穴、砂漿不飽滿;

      2)干磚上墻和砌筑操作方法錯誤,不按“三一”砌磚法砌筑 水平灰縫縮口太大 ;

      3)工人施工素質不高,不按照施工規范進行施工。

      防治措施

      1)改善砂漿和易性是確保灰縫砂漿飽滿和提高粘結強度的關鍵。

      2)改進砌筑方法,按三一砌磚法砌筑,干磚嚴禁上墻,砌筑前1-2天將磚濕潤,嚴禁干磚上墻使砌筑砂漿早期脫水而降低強度,干磚表面的粉屑起隔離作用減弱了磚與砂漿失去粘結。

      3)砌筑過程中要求鋪滿口灰然后進行勾縫。

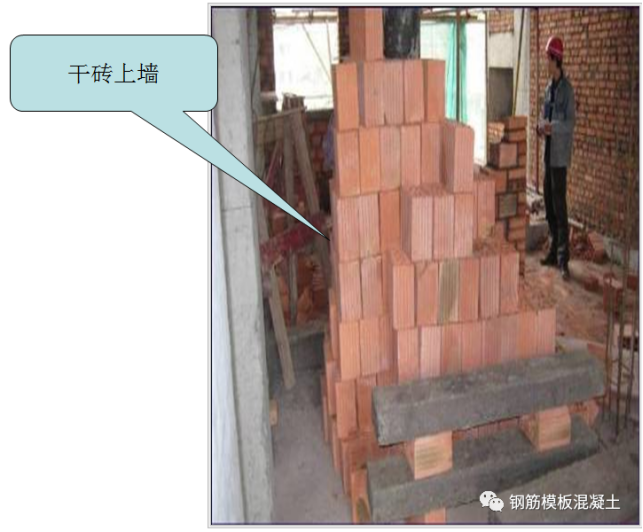

      砌體工程--干磚上墻

      原因分析

      原因:管理不到位危害性:干磚墻影響砂漿與磚的粘結力,造成吸水較快,砂漿保水性差,和易性很差,砌筑時鋪攤和擠漿困難,砂漿強度減低。

      防治措施

      ① 磚應在砌筑前提前1~2d澆水濕潤,待磚表面涼干后使用,嚴禁干磚上墻砌筑。

      ② 加強管理。

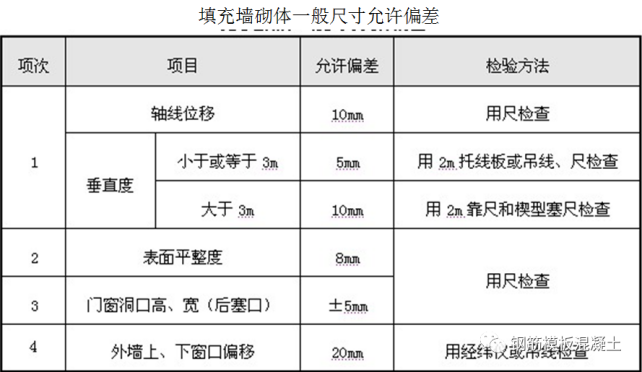

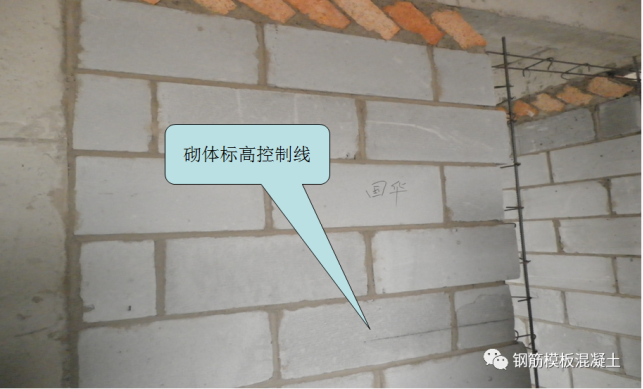

      砌體工程--尺寸偏差大

      原因分析

      在砌筑過程中沒有按照墻體軸線、標高控制線等來控制墻體位置。

      防治措施

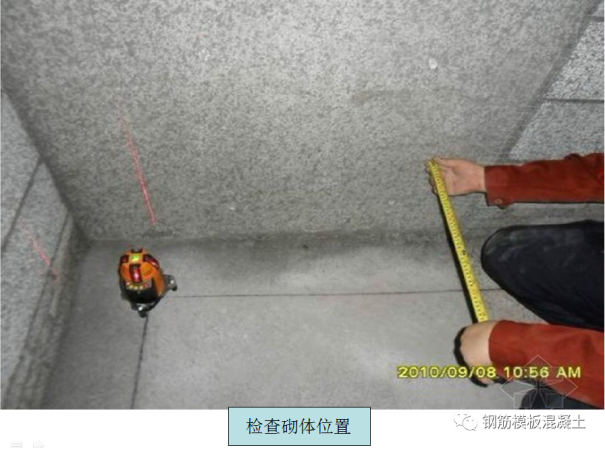

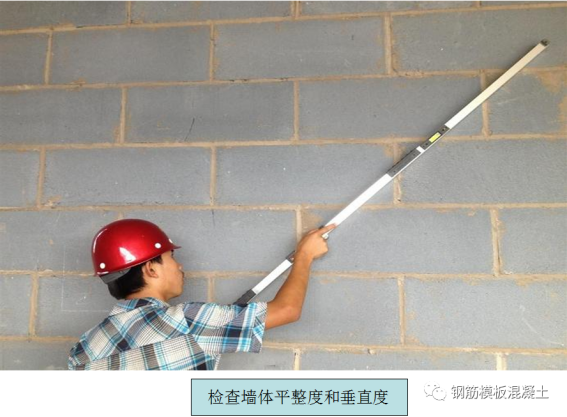

      在砌筑過程中提高工人質量意識,改善施工辦法,及時用尺、線墜、靠尺、塞尺等檢查工具進行質量檢查。

      砌體工程-砌體的整體性和穩定性差

      原因分析

      1)砂漿強度不穩定

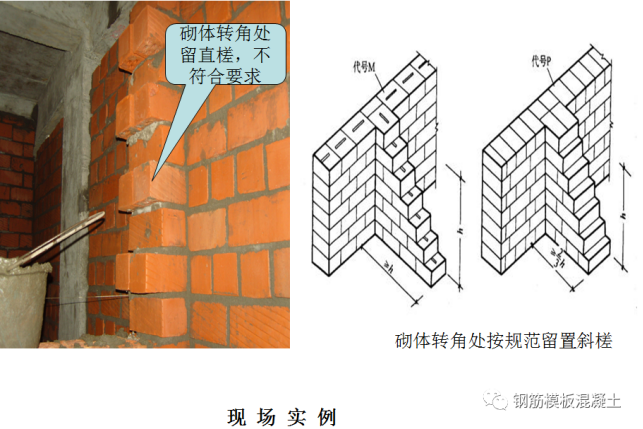

      2)外墻轉角處、樓梯間和縱橫墻交接處留置直槎

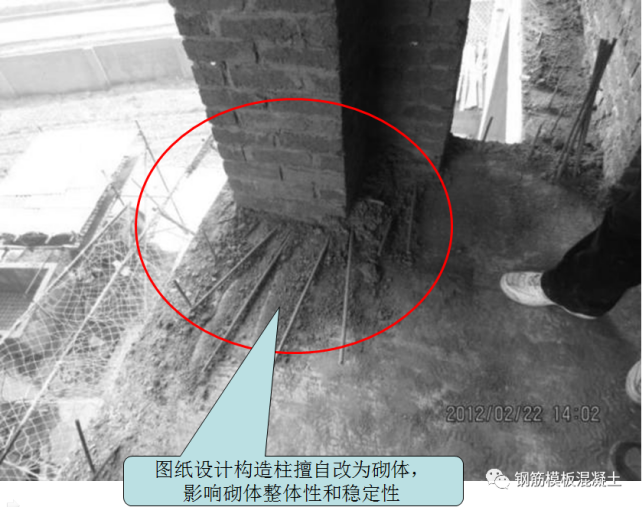

      3)構造柱及拉接筋設置的不準確,位置不對,長度數量彎鉤的制作不符合施工規范規定

      4)施工組織不當造成留槎過多。留直槎時漏放拉接筋。

      5)未按照抗震要求對墻體采取加強措施;

      6)隨意鑿墻破壞墻體整體性。

      (7) 墻體通縫

      防治措施

      1)1)根據材質情況進行試配確定砂漿的配合比;

      2)確保計量工作的準確性:

      3)嚴格控制無機摻料的使用;

      4)砂漿攪拌時,嚴格按照順序進行加料。

      5)試塊制作要規范、標準。

      2)磚砌體外墻轉角、縱(橫)墻交接處和樓梯間墻體應同時砌筑。若不能同時砌筑,在臨時間隔處應砌成斜槎,斜槎長度不應小于高度的2/3。

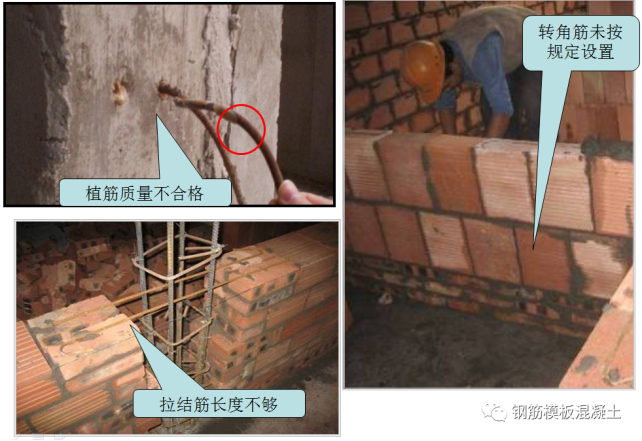

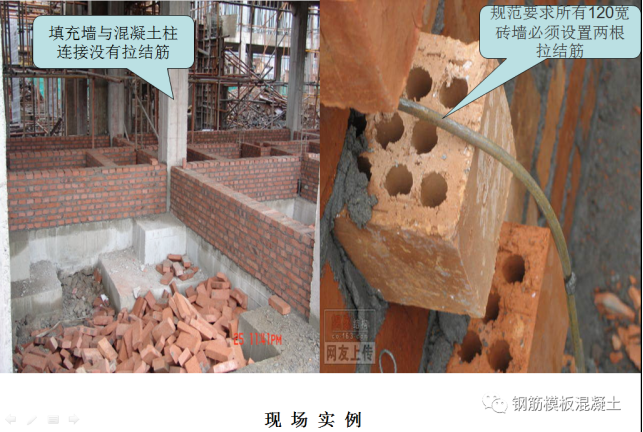

      3)一般情況下,墻體轉角處\與砼結構結合處\留有斜直槎處都應設拉結筋,數量為120㎜墻厚放置1Φ6拉結鋼筋(獨立墻120㎜厚墻放置2Φ6),墻厚大于120㎜應加設2Φ6拉結鋼筋,間距沿墻高不應超過500㎜,埋入長度每邊均不應小于500㎜,對抗震設防烈度6度、7度的地區不應小于1000㎜,末端應有90°彎鉤。

      4)在安排施工組織計劃時對施工留槎應統一考慮。外墻角盡量同時砌筑不留槎。

      5)采取相應加強措施,在抗震設防地區,砌筑砂漿強度等級不低于M5,當填充墻長度大于5m時,墻頂部與粱有拉結措施,當墻高超過4m時,宜在墻高中部設置與柱連接的通常鋼筋混凝土水平粱;

      6)不可隨意鑿墻。

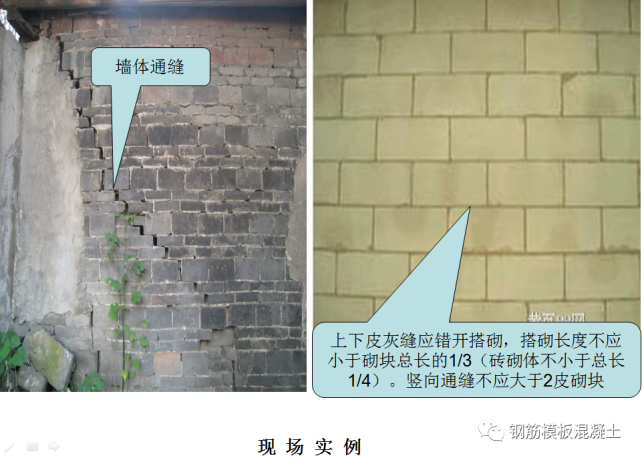

      7)上下皮灰縫應錯開搭砌,搭砌長度不應小于砌塊總長的1/3(磚砌體不小于總長1/4)。豎向通縫不應大于2皮砌塊 。

      砌體工程--構造柱不合格

      原因分析

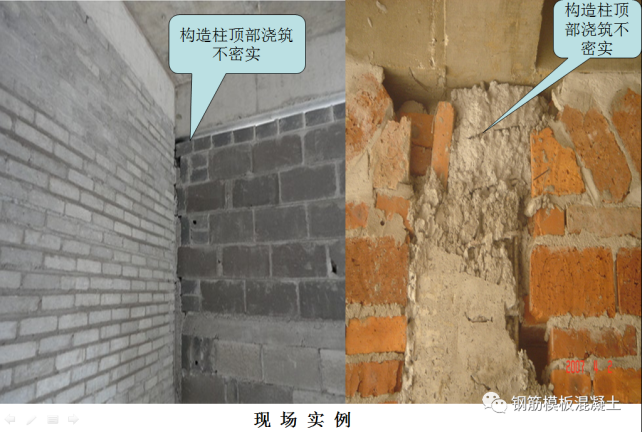

      1.構造柱頂模板安裝未設置斜模進料口,澆筑砼不密實;

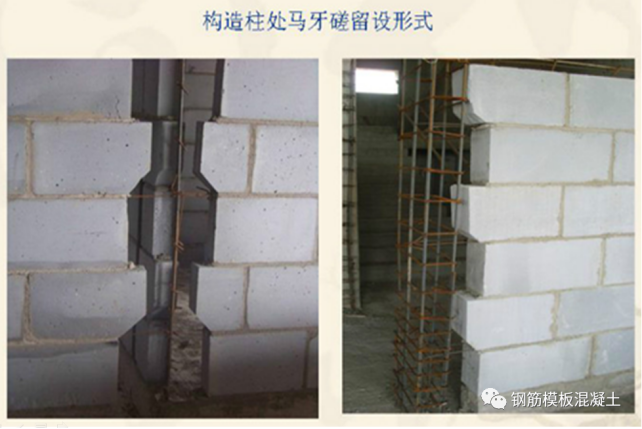

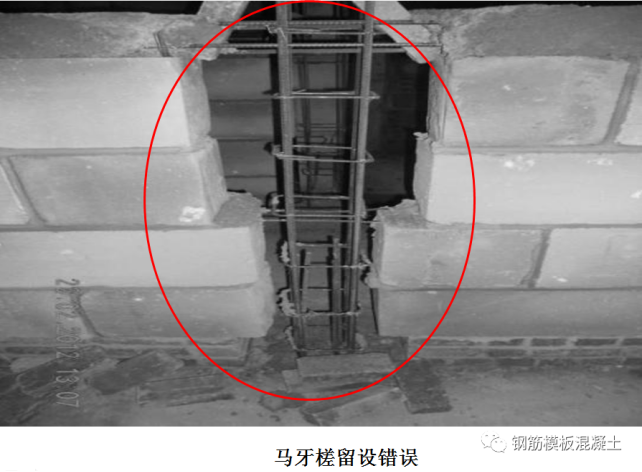

      2.馬牙槎未按照規范設置

      防治措施

      1.構造柱安裝模板應在頂部安裝450(寬度250㎜,高度應比梁底高30~50㎜)的斜模進料口,澆筑細石砼時用榔頭輕敲模板,鋼筋插釬搗實,混凝土振搗密實。

      2.按規范設置構造柱馬牙槎。

      砌體工程--灰縫超標

      原因分析

      墻體砌筑前未按砌塊模數設置皮數桿或未在砼結構柱上標注控制水平灰縫尺寸。

      防治措施

      ① 磚混結構的建筑物應在四大角設置皮數桿,框架(短肢墻)結構的填充墻應在柱(短肢墻)標注砌磚模數(沿高625㎜彈水平線)控制水平灰縫。

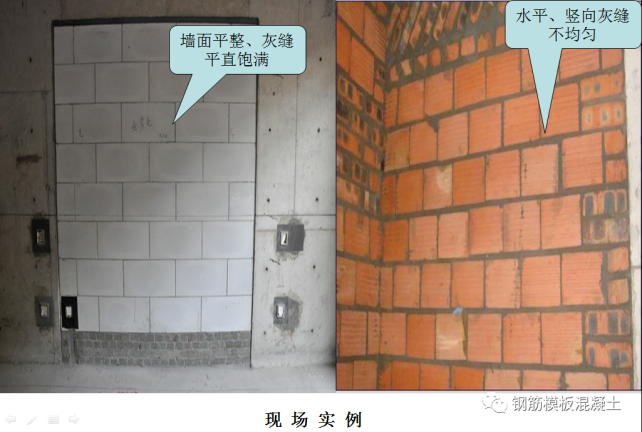

      ② 砌體的灰縫應橫平豎直,厚薄均勻,水平灰縫厚度宜為10㎜,但不應小于8㎜,也不應大于12㎜。

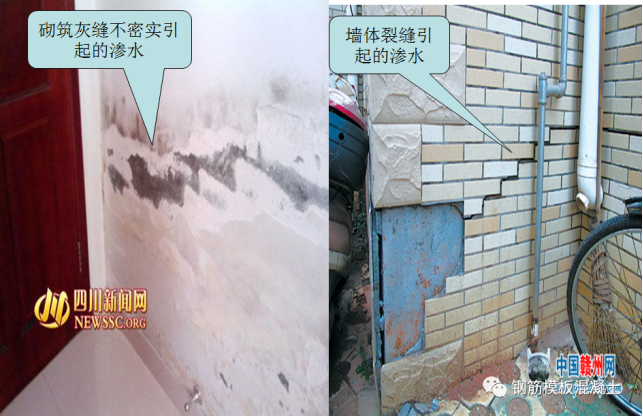

      砌體工程--外墻面滲水

      原因分析

      1)砌體的砌筑砂漿不飽滿、灰縫空縫不密實有砂眼,造成墻面滲水

      2)腳手眼及其他孔洞堵塞不當

      防治措施

      1)組砌方法要正確,砂漿強度符合設計要求,堅持三一砌磚法

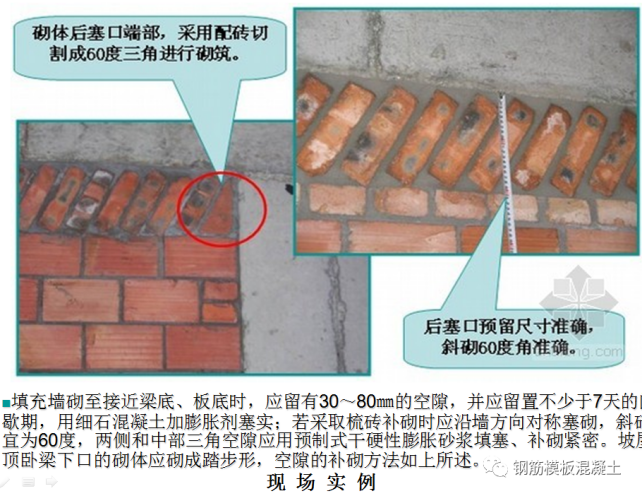

      2)腳手眼及其他孔洞,應用原設計的砌體材料按砌筑要求堵填密實

      砌體工程--墻面抹灰裂縫起殼

      原因分析

      1.砂漿強度低,粘接力差;

      2.砌塊表面有浮灰等污物沒有處理干凈,影響砂漿與砌體之間的粘結;

      3.砌塊未到養護期,砌塊體積收縮沒有停止就砌筑,產生收縮裂縫;

      4.砌塊就位校正后,經碰動,撬動使周邊產生裂縫;

      5.砌筑時鋪灰過長,砂漿失水后粘結差;

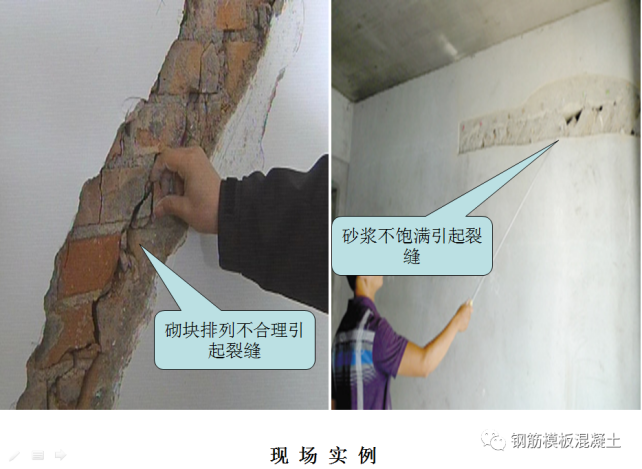

      6.砌塊排列不合理,上下兩皮豎縫搭砌小于砌塊高的1/3或或150㎜,也沒在水平灰縫中按規定設置拉結筋或鋼筋網片;

      7.墻體、圈梁、樓板之間縱橫相交處無可靠連接,砌塊墻與磚墻咬槎不好

      8.砌塊體積大、灰縫小,對地基不均勻沉降敏感,易在砌體中出現階梯形裂縫

      防治措施

      1、配置砂漿的原材料必須符合要求,設計配合比有良好的和易性和保水性,砂漿稠度應控制在5~7,施工配合比必須準確,保證砂漿強度達到設計要求;

      2、砌筑前應清除砌筑面污物,保持砌塊濕潤;

      3、砌筑用砌塊必須存放30d以上,待砌塊收縮基本穩定再使用;

      4、砌筑結束后做好成品保護工作;

      5、鋪灰不宜過長,一般情況下密實砌塊鋪灰長度不應超過3~4m,空心砌塊鋪灰長度不超過2~3㎜

      6、縱橫墻相交處,按砌塊模數定,一般每隔兩皮加一道2ф6水平拉結筋或網片(間距控制在800㎜左右);

      7、設計上應考慮采取一些增強房屋整體剛度的措施,如窗洞口 處加設水平鋼筋,在房屋四周大角樓梯間等處,沿房屋全高設置鋼筋混泥土構造柱,將基礎、各層圈梁連接成整體,對五層以上及五層以上的小砌塊、空心砌塊建筑,應沿墻每隔兩皮砌塊在水平砂縫內設置與構造柱連接的拉結鋼筋等;

      8、加強上部結構的剛度,提高墻體抗剪強度這樣可以適當調整地基的不均勻沉降;操作中嚴格執行規范規定,如磚澆水濕潤、改善砂漿和易性、提高砂漿飽滿度和磚墻粘接

      505047.com,亚洲欧美高清在线,亚洲日本欧美在线,成人在线一区二区 丰城市| 武清区| 阜宁县| 肥城市| 岚皋县| 高尔夫| 阿克苏市| 高密市| 镇巴县| 黄龙县| 资源县| 神池县| 淄博市| 娄烦县| 佛山市| 衡东县| 常熟市| 卫辉市| 微山县| 贺兰县| 伊金霍洛旗| 牙克石市| 安多县| 临高县| 乌恰县| 富裕县| 大荔县| 兰坪| 横山县| 鲁山县| 闽清县| 稷山县| 安远县| 陇南市| 修武县| 封开县| 马关县| 土默特右旗| 东港市| 五莲县| 游戏| http://444 http://444 http://444 http://444 http://444 http://444
